現場レポート現在施工中!完成までの工程をご覧下さい

町田の家東京都町田市

設計: タマイアトリエ一級建築士事務所

敷地面積:241.31m2|建築面積:142.26m2|延床面積:317.45m2|構造規模:RC3F

2011-11-18 UP

木枠取付状況

木枠取付状況

木製建具の枠を取り付けています。

2011-11-18 UP

3階仕上げ工事状況

3階仕上げ工事状況

3階の内部の仕上げを行なっています。

2011-11-18 UP

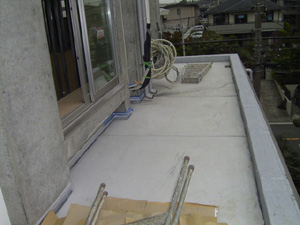

3階バルコニー状況(手摺取付前)

3階バルコニー状況(手摺取付前)

2011-11-18 UP

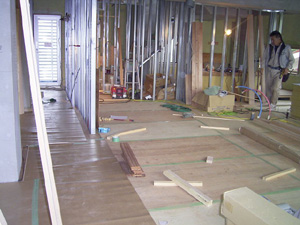

2階仕上げ工事状況

2階仕上げ工事状況

2階の内装を行なっています。

2011-11-18 UP

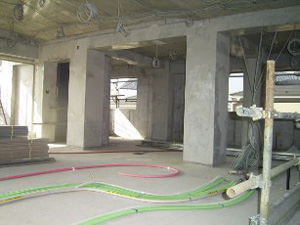

2階洗面室配管状況

2階洗面室配管状況

給排水の配管工事をしています。赤はお湯、青は水の配管です。

2011-11-18 UP

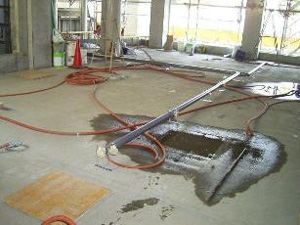

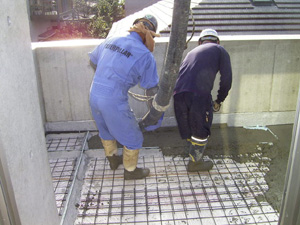

2階バルコニーシンダーコンクリート打設

2階バルコニーシンダーコンクリート打設

防水・断熱処理の後に、保護の為のコンクリートを打っています。

2011-11-04 UP

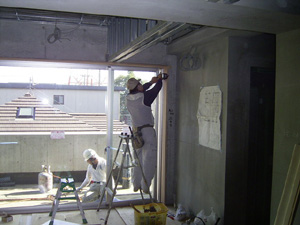

額縁取付完了

額縁取付完了

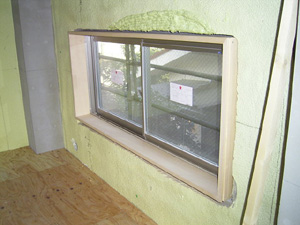

窓の周りの木製の枠(額縁)が付きました。

2011-11-04 UP

額縁取付

額縁取付

大きな掃出しサッシ周りの木製の枠を取り付けています。

2011-11-04 UP

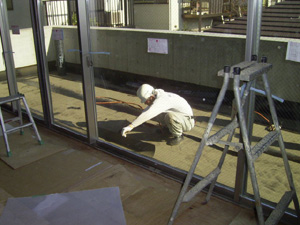

外部吹付

外部吹付

外壁の仕上の吹付け塗装が終わりました。

2011-11-04 UP

サッシ廻り状況

サッシ廻り状況

ペアガラスもはいりました。

2011-08-29 UP

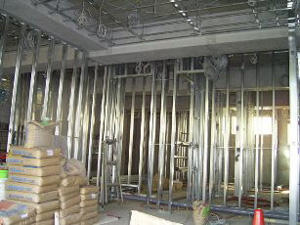

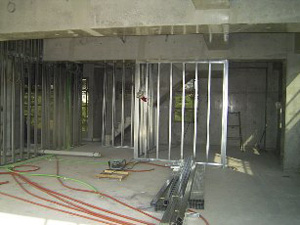

2階キッチン・リビング 壁LGS組

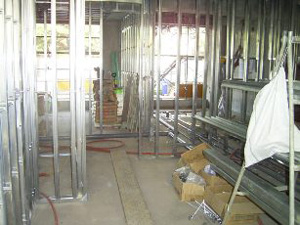

2階キッチン・リビング 壁LGS組

2階に軽量鉄骨で間仕切りを作っています。

2011-08-29 UP

1階内部廊下3~診療室2,3 壁・天井LGS組

1階内部廊下3~診療室2,3 壁・天井LGS組

2011-08-29 UP

1階内部待合室~診療室 壁・天井LGS組

1階内部待合室~診療室 壁・天井LGS組

1階に軽量鉄骨で間仕切りと天井を作っています。

2011-08-29 UP

3階型枠脱型・片付後状況

3階型枠脱型・片付後状況

2011-08-29 UP

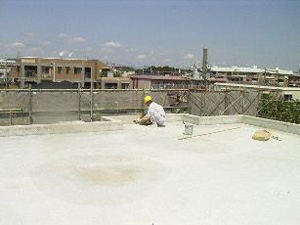

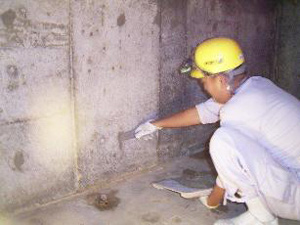

屋上防水下地処理

屋上防水下地処理

2011-08-29 UP

2階 電気設備、配管状況

2階 電気設備、配管状況

2011-08-29 UP

1階 電気設備、給排水衛生設備 各配管状況

1階 電気設備、給排水衛生設備 各配管状況

2011-08-29 UP

ピット内Pコン埋め

ピット内Pコン埋め

2011-08-20 UP

R階 コンクリート打設状況

R階 コンクリート打設状況

2011-08-20 UP

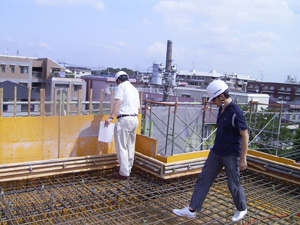

R階 配筋検査

R階 配筋検査

コンクリート打設前の検査です。

2011-08-20 UP

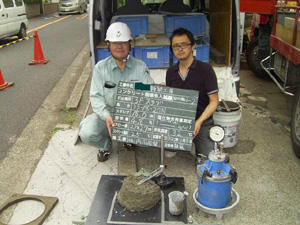

3階スラブ コンクリートスランプ試験

3階スラブ コンクリートスランプ試験

コンクリート採取し、品質確認をしています。

2011-06-30 UP

外部足場組み

外部足場組み

2011-06-30 UP

1階立上り

1階立上り

2011-06-08 UP

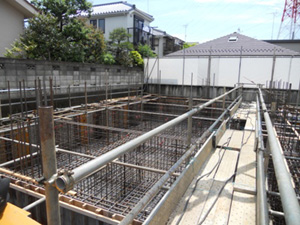

地中梁、1階スラブCON打設

地中梁、1階スラブCON打設

2011-06-08 UP

1階電気スラブ配管

1階電気スラブ配管

2011-06-08 UP

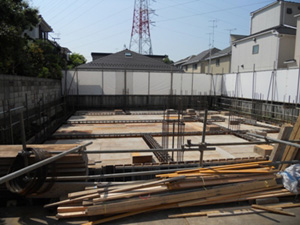

1階スラブ型枠張り完了

1階スラブ型枠張り完了

2011-05-27 UP

1階スラブ配筋準備

1階スラブ配筋準備

2011-05-20 UP

地中梁型枠建込み、1階スラブ型枠張り状況

地中梁型枠建込み、1階スラブ型枠張り状況

2011-05-20 UP

耐圧盤CON打設及び均し状況

耐圧盤CON打設及び均し状況

2011-05-20 UP

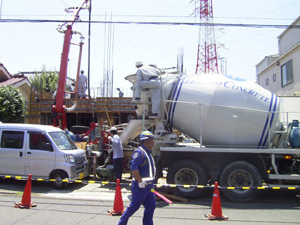

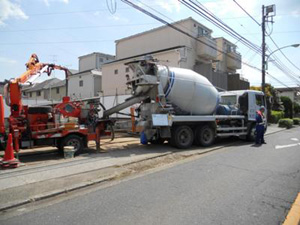

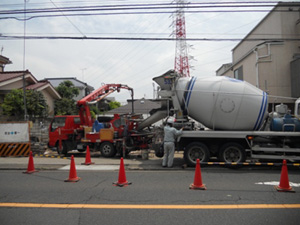

耐圧盤CON打設状況(ポンプ車と生コン車)

耐圧盤CON打設状況(ポンプ車と生コン車)

2011-05-20 UP

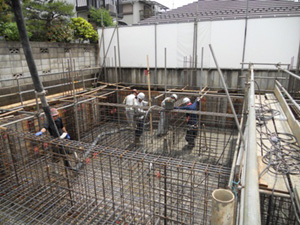

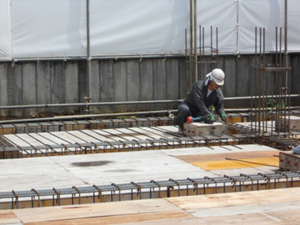

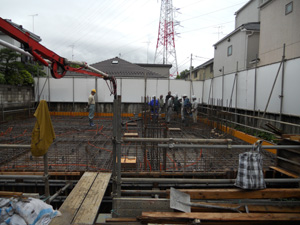

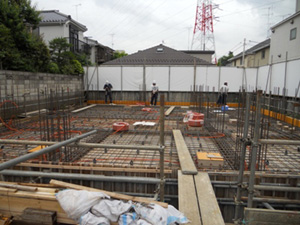

耐圧盤・地中梁配筋状況

耐圧盤・地中梁配筋状況

2011-05-13 UP

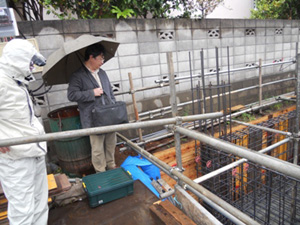

耐圧盤、地中梁配筋検査立会い

耐圧盤、地中梁配筋検査立会い

2011-05-13 UP

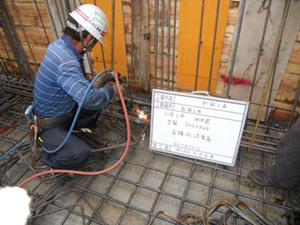

圧接状況

圧接状況

鉄筋と鉄筋をガス圧接にて継手しています。

2011-05-13 UP

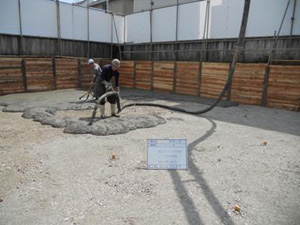

捨コン打設状況

捨コン打設状況

2011-05-13 UP

捨コン打設

捨コン打設

2011-04-27 UP

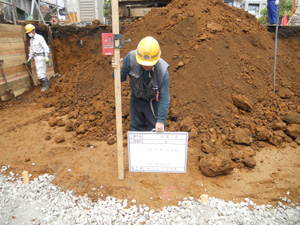

床付け(根切り底)確認

床付け(根切り底)確認

2011-04-27 UP

山留オーガー掘削

山留オーガー掘削

2011-04-27 UP

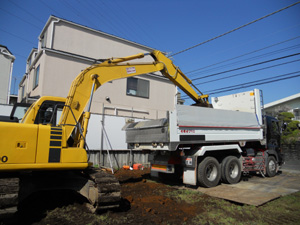

掘削(根切り)

掘削(根切り)

基礎を作るために土を掘ります。

2011-04-27 UP

山留杭挿入

山留杭挿入

2011-04-27 UP

仮囲い

仮囲い

2011-04-14 UP

仮囲い用資材搬入状況

仮囲い用資材搬入状況

2011-04-09 UP

仮設分電盤設置

仮設分電盤設置

2011-04-09 UP

仮囲い設置

仮囲い設置

2011-03-04 UP

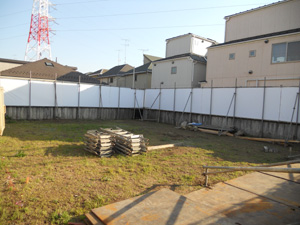

着工前

着工前

いよいよ着工です。
