現場レポート現在施工中!完成までの工程をご覧下さい

多摩の家東京都多摩市

設計: ㈲長浜信幸建築設計事務所

敷地面積:165.08m2|建築面積:63.82m2|延床面積:119.93m2|構造規模:木造2F

2011-11-25 UP

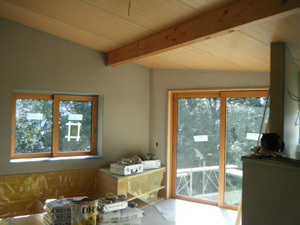

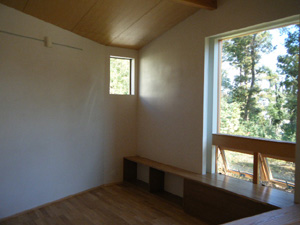

内観2

内観2

2011-11-25 UP

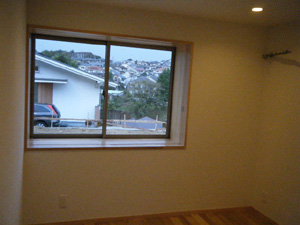

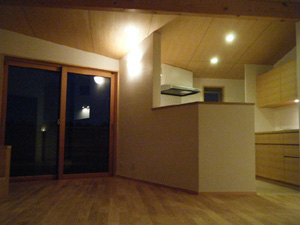

内観

内観

2011-11-25 UP

外観2

外観2

2011-11-25 UP

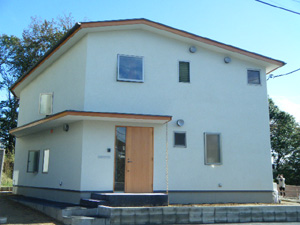

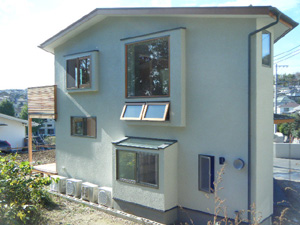

外観

外観

2011-11-18 UP

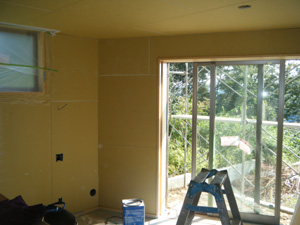

壁・天井クロス貼り

壁・天井クロス貼り

2011-11-18 UP

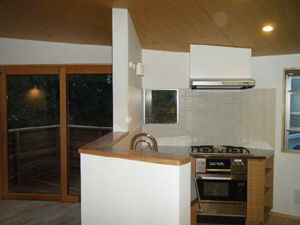

キッチン廻り住設

キッチン廻り住設

2011-11-04 UP

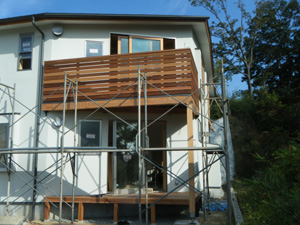

バルコニー・デッキ造作

バルコニー・デッキ造作

2011-11-04 UP

クロス下地処理

クロス下地処理

2011-11-04 UP

壁珪藻土下塗り

壁珪藻土下塗り

2011-11-04 UP

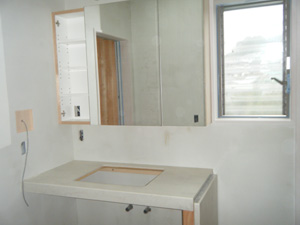

洗面化粧台据付

洗面化粧台据付

2011-11-04 UP

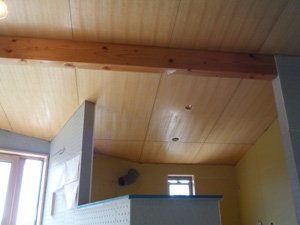

天井オイル塗装

天井オイル塗装

2011-10-27 UP

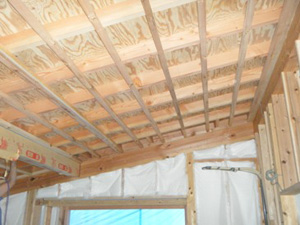

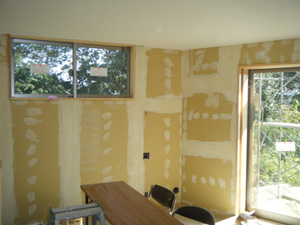

壁・天井ボード貼り

壁・天井ボード貼り

天井の下地となります。凹凸のないように注意して施工します。

2011-10-27 UP

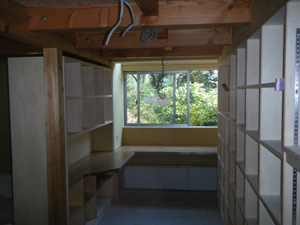

造作家具

造作家具

2011-10-27 UP

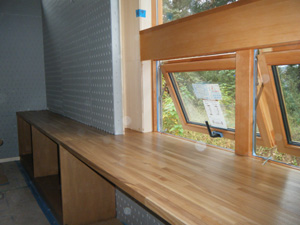

カウンター取付

カウンター取付

2011-10-27 UP

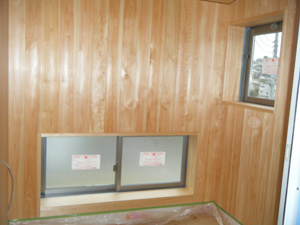

浴室板貼り

浴室板貼り

2011-10-20 UP

天井突板貼り

天井突板貼り

2011-10-20 UP

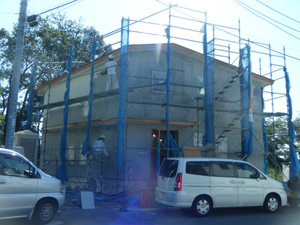

外壁仕上げ完了

外壁仕上げ完了

2011-10-13 UP

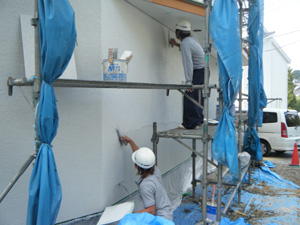

外壁仕上げ状況

外壁仕上げ状況

2011-10-13 UP

外壁エンシェントブリック仕上げ

外壁エンシェントブリック仕上げ

2011-10-04 UP

フローリング貼り

フローリング貼り

2011-10-04 UP

外壁モルタル塗り

外壁モルタル塗り

2011-10-04 UP

気密シート貼り

気密シート貼り

2011-09-08 UP

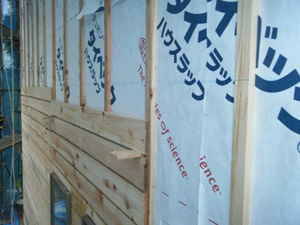

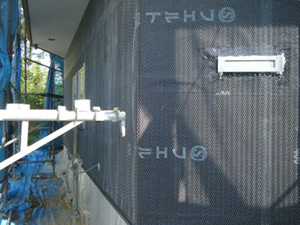

外壁フェルト+ラス網

外壁フェルト+ラス網

2011-09-08 UP

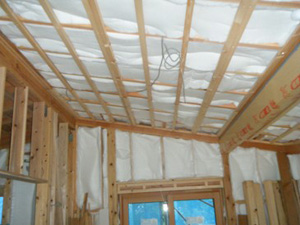

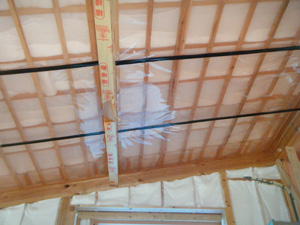

壁・天井断熱材

壁・天井断熱材

建物の保温・遮熱の為の部材です。

2011-09-08 UP

天井下地組

天井下地組

2011-09-08 UP

木サッシ取付

木サッシ取付

サッシの枠と障子を取付けます。

2011-09-08 UP

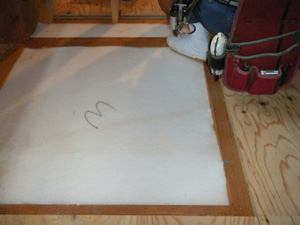

床断熱

床断熱

建物の保温・遮熱の為の部材です。

2011-08-24 UP

外壁下地完了

外壁下地完了

2011-08-24 UP

通気胴縁+ラス板

通気胴縁+ラス板

外壁を受けるための下地の部材です。通気胴縁は、壁内の湿気や熱気を外へ出し、内部結露を防止し、建物の耐久性を高めます。

2011-08-24 UP

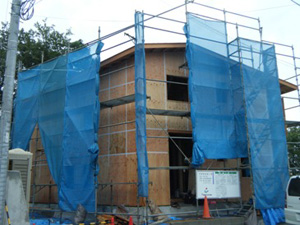

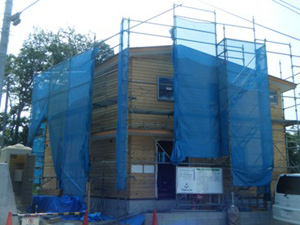

外壁合板貼り

外壁合板貼り

2011-07-29 UP

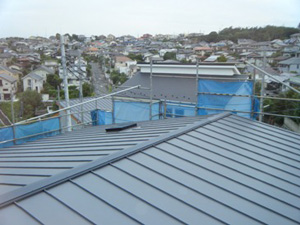

屋根ガルバ葺き

屋根ガルバ葺き

屋根の仕上げです。

2011-07-29 UP

防蟻処理

防蟻処理

2011-07-29 UP

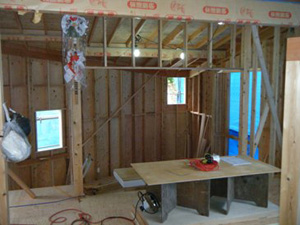

内部造作状況

内部造作状況

2011-07-21 UP

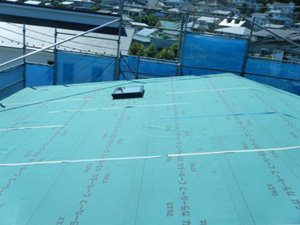

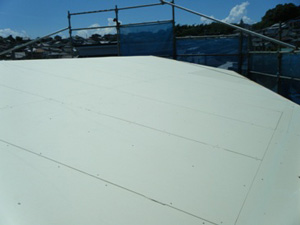

ルーフィング貼り

ルーフィング貼り

2011-07-21 UP

屋根耐水PB貼り

屋根耐水PB貼り

2011-07-21 UP

透湿防水シート+通気垂木

透湿防水シート+通気垂木

2011-07-21 UP

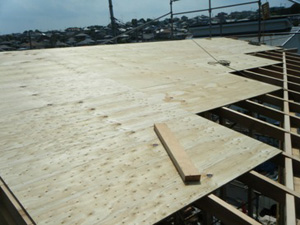

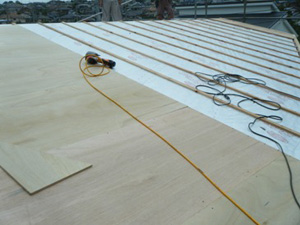

垂木+野地板

垂木+野地板

屋根を作る下地となる部分です。

2011-07-15 UP

建方

建方

柱や梁など、建物を支える部材を一気に組み上げます。

2011-07-15 UP

土台敷き

土台敷き

2011-07-15 UP

基礎完了

基礎完了

2011-06-30 UP

立上り枠

立上り枠

基礎の見える部分の型枠を組みます。

2011-06-30 UP

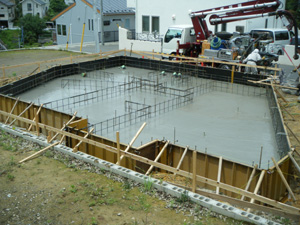

耐圧コンクリート

耐圧コンクリート

2011-06-23 UP

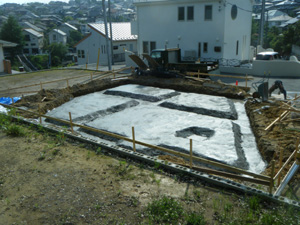

基礎配筋

基礎配筋

丈夫な基礎を作るために、定められたピッチで鉄筋を組みます。

2011-06-23 UP

捨てコンクリート

捨てコンクリート

2011-06-23 UP

砕石地業

砕石地業

2011-06-23 UP

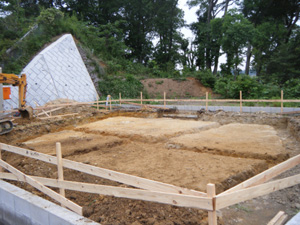

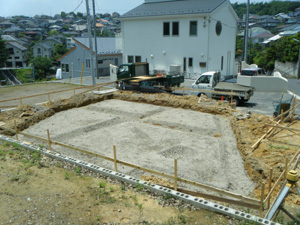

根伐り

根伐り

基礎を作るために土を掘ります。

2011-06-08 UP

遣り方

遣り方

基礎を正確に作るための仮設物です。

2011-06-08 UP

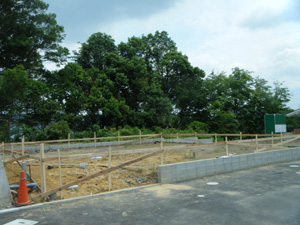

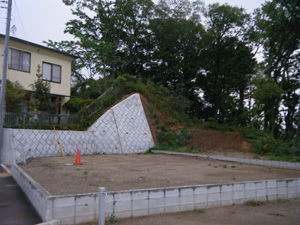

着工前

着工前
