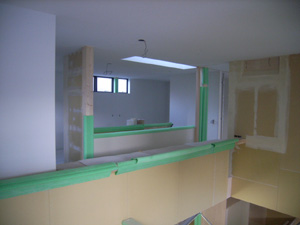

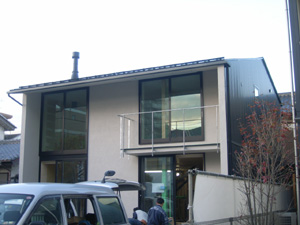

現場レポート現在施工中!完成までの工程をご覧下さい
2012-01-26 UP

内観3
2012-01-26 UP

内観2
2012-01-26 UP

内観1
2011-12-08 UP

外部足場解体
外部足場が解体されました
2011-12-08 UP

内部状況
内部仕上げ施工中です
2011-12-08 UP

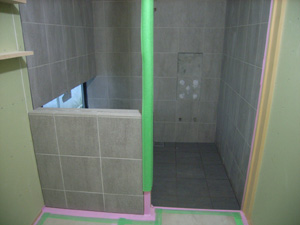

浴室
浴室にタイルを貼りました
2011-11-17 UP

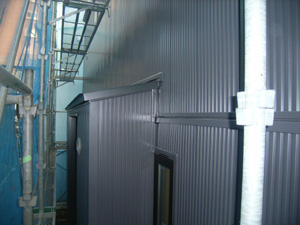

外壁仕上げ
外壁ガルスパン貼り完了です
2011-11-17 UP

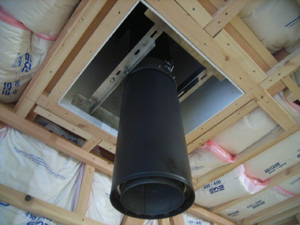

薪ストーブ煙突天井貫通部
薪ストーブのための煙突を先行して付けています
2011-11-10 UP

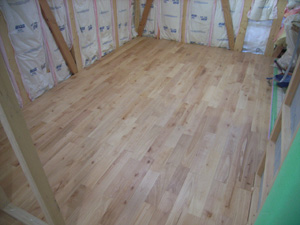

床フローリング貼り
カバ桜のフローリングです
2011-11-10 UP

内部土間2
内部通路嵩上げコンクリート打設前です
2011-10-27 UP

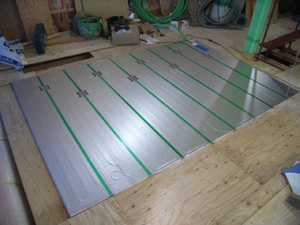

床暖房
床暖房パネルを敷込みました
2011-10-27 UP

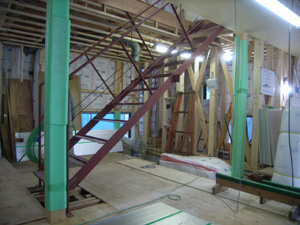

階段
製作鉄骨階段にて2階へ上がります
2011-10-13 UP

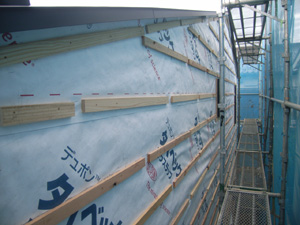

外壁下地組み
防湿シートを貼り、横同縁をして通気層をとります
2011-10-13 UP

内部土間1
基礎廻りの断熱材を貼っています
2011-10-13 UP

屋根
ガルバリウム鋼板を葺きました
2011-10-13 UP

トップライト
既製品のトップライトを取り付けました
2011-09-01 UP

金物締付
構造体(柱・梁・筋交など)の補強をします。ホールダウン金物は、地震の際に、建物の木造部分が基礎から離れるのを防ぐ働きをします。
2011-09-01 UP

間柱・筋違い
建物を補強していきます。
2011-09-01 UP

建方2
柱や梁など、建物を支える部材を組み上げます
2011-09-01 UP

建方1
柱や梁など、建物を支える部材を組み上げます
2011-08-24 UP

基礎工事完了
これで上棟の準備ができました
2011-07-29 UP

基礎配筋全景
丈夫な基礎を作るために、定められたピッチで鉄筋を組みます。
2011-07-21 UP

基礎捨てコン打設
基礎の底面を平らにし、建物の位置を決めるために敷くコンクリートです
2011-07-15 UP

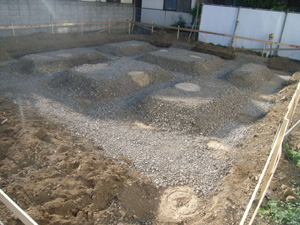

根切・砕石地業完了
基礎を作るために土を掘ります。
2011-07-08 UP

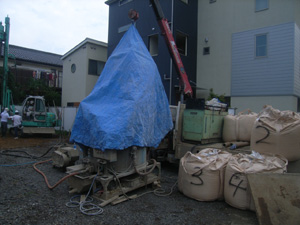

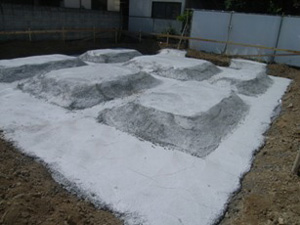

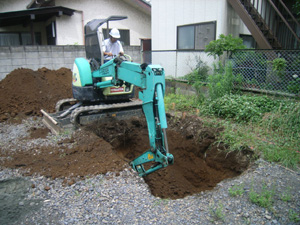

地盤柱状改良
柱状改良にて地盤の強度を高めています
2011-06-23 UP

地盤改良前
サンプル土を採取し、杭の深さ、大きさを検討します
2011-06-10 UP

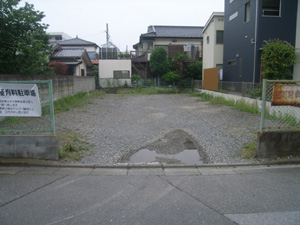

着工前
地鎮祭も終わり、いよいよ着工です
