現場レポート現在施工中!完成までの工程をご覧下さい
2012-04-05 UP

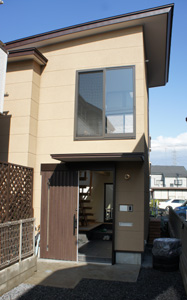

外観
2012-03-29 UP

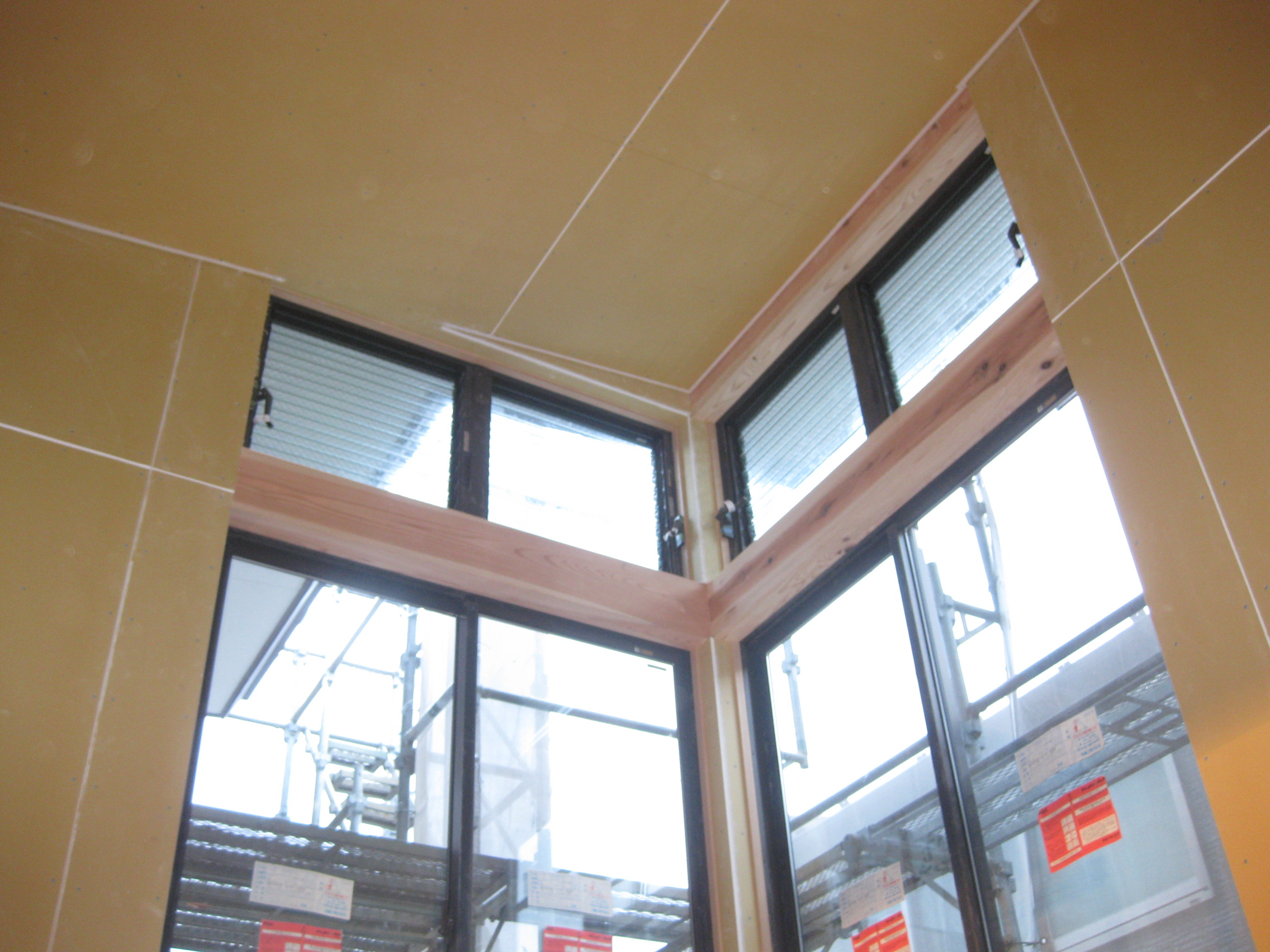

内部7
2012-03-29 UP

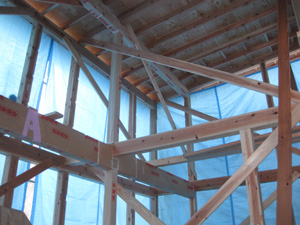

内部6
2012-03-29 UP

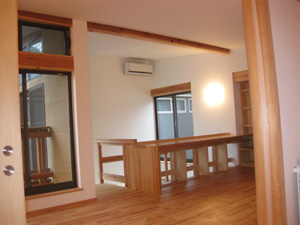

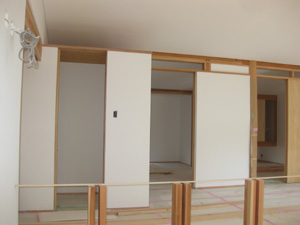

内部5
2012-03-29 UP
内部4
2012-03-29 UP
内部3
2012-03-29 UP
内部2
2012-03-29 UP
内部1
2012-03-23 UP

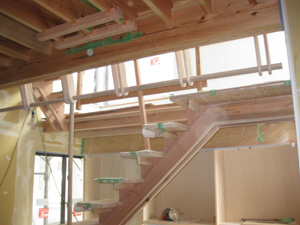

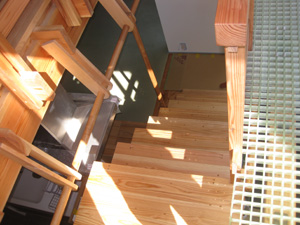

階段部分完成
階段廻りが仕上がりました
2012-03-15 UP

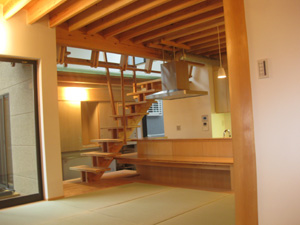

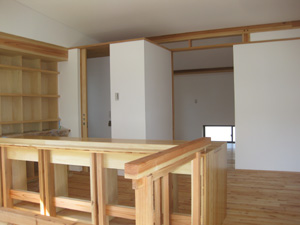

2階完成
2階が仕上がりました
2012-03-15 UP

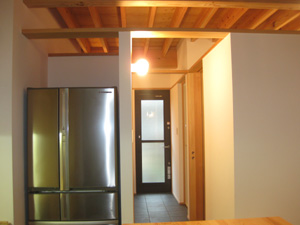

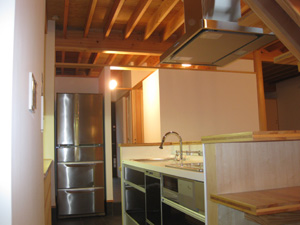

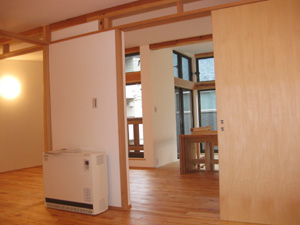

家具取付
家具が取り付きました
2012-03-01 UP
塗装工事完了
内部の塗装工事も完了しました
2012-03-01 UP

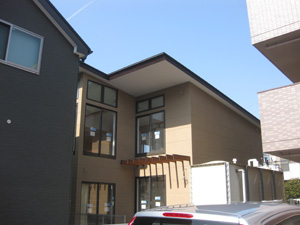

完成間近(外観)
外部の足場も取れました
2012-02-23 UP
バルコニー状況
バルコニーの跳ね出し根太に板金をしています
2012-02-16 UP
塗装工事状況
塗装工事が、仕上がってきました
2012-02-16 UP
階段状況
階段手摺が取り付きました
2012-02-09 UP
塗装工事仕上
塗装工事の仕上が、始まりました
2012-02-02 UP
塗装工事
塗装工事が始まりました。下地処理をしてします

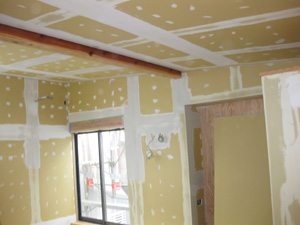

2012-01-26 UP

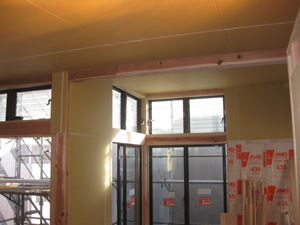

内部状況
内部は、内装ボード工事が完了しました
2012-01-26 UP

外壁
外部サイデイングを施工しています
2012-01-12 UP
ユニットバス取付

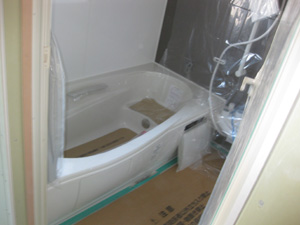

ユニットバスが設置出来ました
2011-12-22 UP

天井・壁 石膏ボード張り付け状況
天井や壁の下地となります。凹凸のないように注意して施工します。
2011-12-15 UP

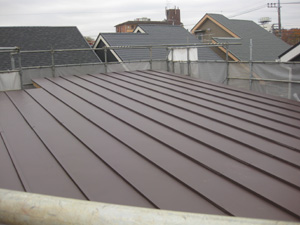

屋根葺き
屋根の瓦棒葺きが完了しました
2011-12-08 UP

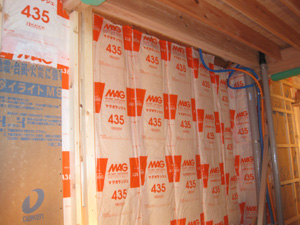

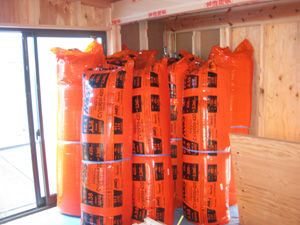

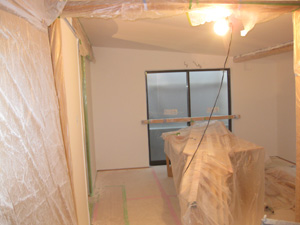

断熱材2
2階の壁・天井に断熱材が入りました
2011-12-08 UP

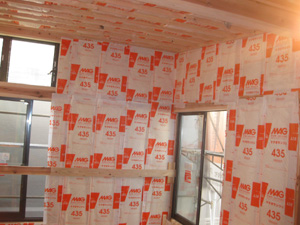

断熱材1
1階の壁に断熱材が入りました
2011-12-01 UP
断熱材
天井・壁の断熱材が搬入しました
2011-12-01 UP
床下状況
床下調湿材を敷き込んでいます
2011-11-25 UP

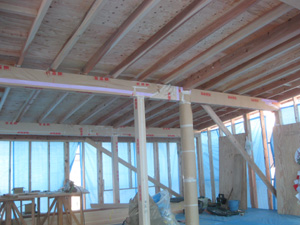

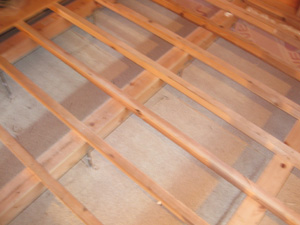

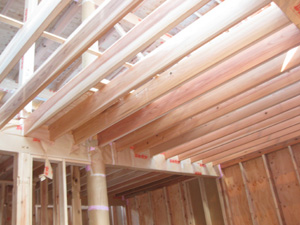

2階梁

2階の化粧根太が取り付きました
2011-11-17 UP

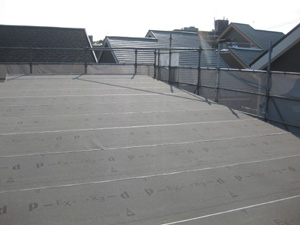

屋根状況
屋根にゴムアスファルトルーフィングを張りました
2011-11-17 UP
屋根下地完了
屋根下地が完了しました
2011-11-10 UP
軸組み
柱、梁の組み状況です
2011-11-10 UP

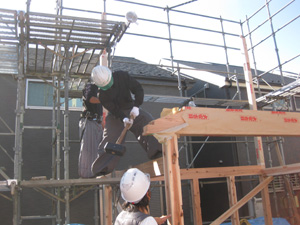

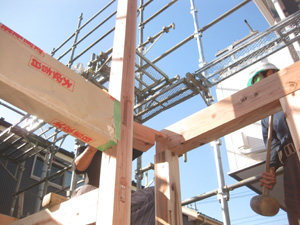

建て方
手刻み・ 手作業による建て方です
2011-11-10 UP
梁の取付
手刻みによる梁の取付中です
2011-11-07 UP
土台敷き完了

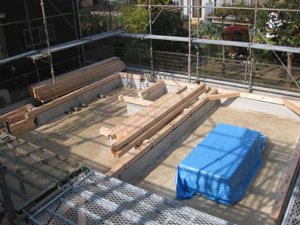

土台敷きが完了しました
2011-11-07 UP

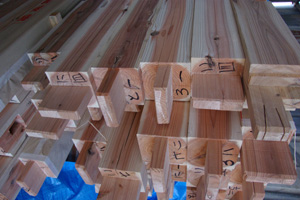

柱材
手刻みをした柱材です
2011-11-07 UP

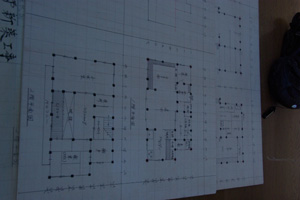

図面
手刻みの大工さんが書いた図面です
2011-11-07 UP
墨壺とノミ
墨付け用の墨壺と刻み用のノミです
2011-10-27 UP

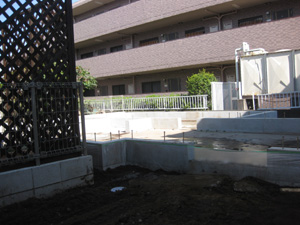

基礎完了
基礎工事が完了しました
2011-10-20 UP

コンクリート品質確認
打設しているコンクリートの品質確認を行っています
2011-10-20 UP

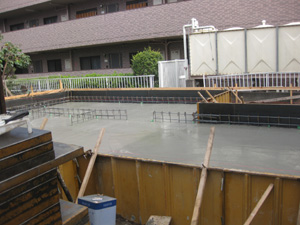

耐圧コン打設
基礎の耐圧コンクリートを打ちました
2011-10-13 UP

基礎配筋
建物を支える基礎の配筋です
2011-10-13 UP
捨てコン完了
捨てコンが完了し、外部基礎型枠の段取りをしています
2011-10-06 UP
転圧2
しっかりと転圧しています
2011-10-06 UP

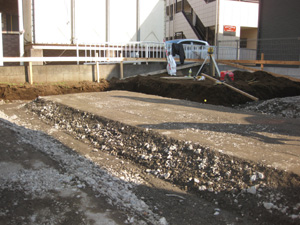

転圧
基礎下の砂利敷き部分の転圧です
2011-10-01 UP
遣り方
遣り方が出ました。高さ・位置の確認です
2011-09-08 UP

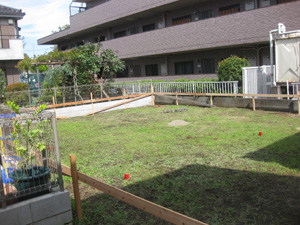

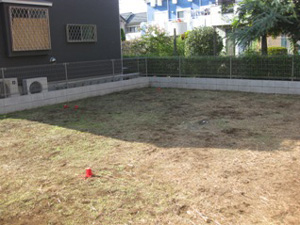

地縄
建物の配置などを確認します
2011-09-08 UP
地鎮祭
いよいよ地鎮祭の段取りです
