現場レポート現在施工中!完成までの工程をご覧下さい
2012-03-29 UP

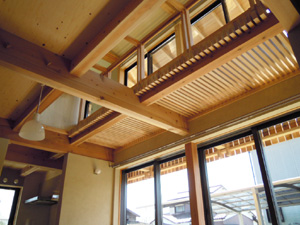

内観2
2012-03-29 UP

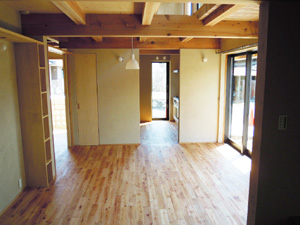

内観1
2012-03-29 UP

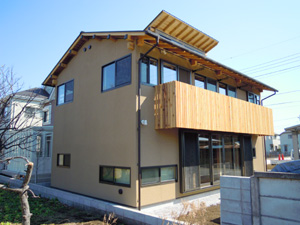

外観
2012-03-29 UP

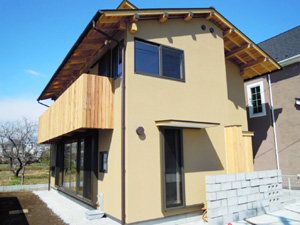

建物完成
2012-03-22 UP

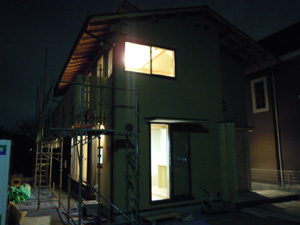

現場夜景
2012-03-22 UP

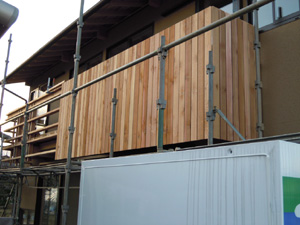

バルコニー手摺組立
2012-03-22 UP

薩摩中霧島塗り施工状況
南九州・中霧島地区で採取される火山噴出物(シラス)でできた壁材です。
2012-03-22 UP

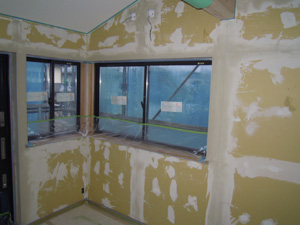

内壁下地処理状況
2012-03-15 UP

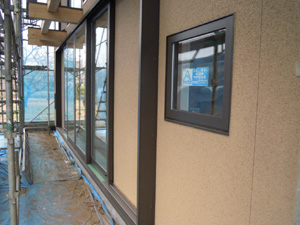

外壁弾性リシン吹付完了
2012-03-15 UP

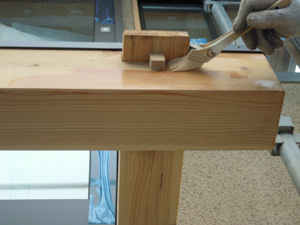

外部木部保護塗料塗布
2012-03-08 UP

外壁サイディング張り
外壁の仕上げとなるサイディングを貼り付けます。
2012-03-08 UP

雪が積もりました
東京営業所にて
2012-03-08 UP

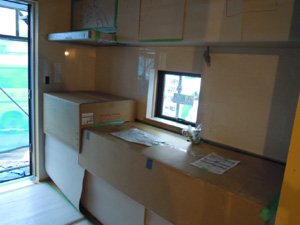

システムキッチン据付
2012-03-01 UP

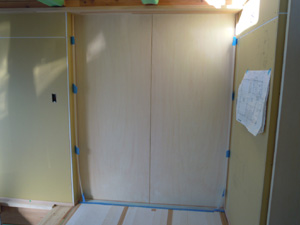

木製建具吊り込み
2012-03-01 UP

瀬野先生のラクガキ
2012-03-01 UP

吹抜け手摺り
2012-02-23 UP

収納内杉板張り
2012-02-23 UP

クローゼット内造作
大工さんの心遣いです。
2012-02-16 UP

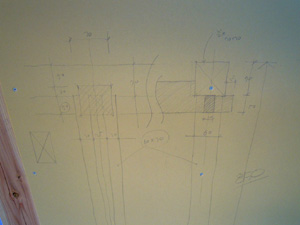

原寸スケッチ
2012-02-09 UP

プラスターボード張り状況
壁の下地に石膏ボードを貼付ていきます。凹凸のないように注意して施工します。
2012-02-09 UP

サッシ取付
サッシの枠と障子を取付ます。
2012-02-02 UP

ユニットバス取付2
2012-02-02 UP

ユニットバス取付1
2012-01-26 UP

天井プラスターボード張り状況
天井の下地となります。凹凸のないように注意して施工します。
2012-01-19 UP

屋根ガルバリウム鋼板葺き状況
屋根の仕上げ材です。ガルバリウム鋼板は、アルミと亜鉛で鉄を守ることにより生まれた耐久性に優れた素材です。
2012-01-19 UP

外壁断熱材入れ状況
建物の保温・遮熱の為の部材です。
2012-01-12 UP

調湿砂利敷状況
2012-01-12 UP

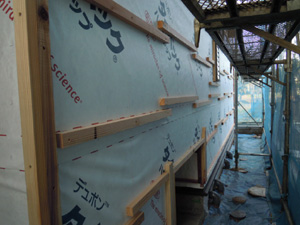

外壁防水紙貼り状況
2012-01-05 UP

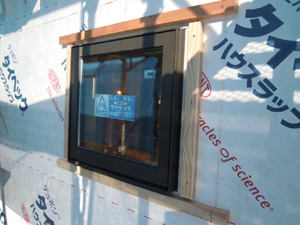

サッシ取付状況
2012-01-05 UP

屋根用防水紙
2011-12-22 UP

追掛だいせん継手
工場での機械加工(プレカット)では作ることができない、手刻みならではの継手です。
2011-12-22 UP

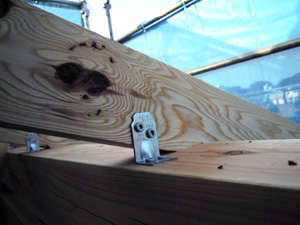

垂木止め金物取付
屋根の部分を金物で補強をしています。
2011-12-08 UP

垂れ幕
2011-12-08 UP

屋根野地板貼り
屋根を作る下地となる部分です。
2011-12-02 UP

軸組仕口
確認通り、きれいにおさまりました。
2011-12-02 UP

建て方
柱や梁など、建物を支える部材を一気に組み上げます。
2011-11-25 UP

土台敷
土台は、柱から伝わる荷重を基礎に伝える役割を果たす横材です。
2011-11-25 UP

加工材仮組
手刻みで加工した部材を仕口を確認する為に、仮組みを行ないます。
2011-11-18 UP

基礎全景
基礎が出来上がりました。
2011-11-18 UP

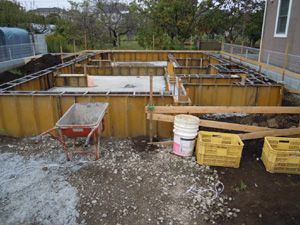

立上がりコンクリート打設
立上りのコンクリートを流し込んだら、養生期間を経て基礎は完成です。
2011-11-18 UP

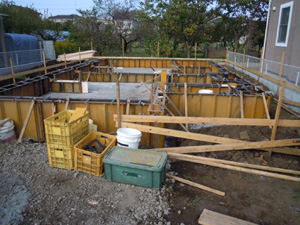

基礎立上型枠組み立て
基礎の見える部分の型枠を組みます。
2011-11-10 UP

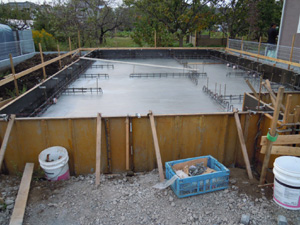

耐圧盤コンクリート打設
建物の土台となるコンクリートを流し込みます。
2011-11-04 UP

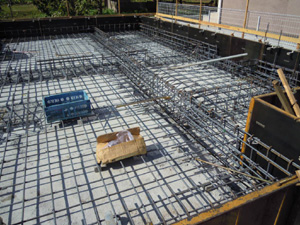

鉄筋組完了
丈夫な基礎を作るために、定められたピッチで鉄筋を組みます。
2011-11-04 UP

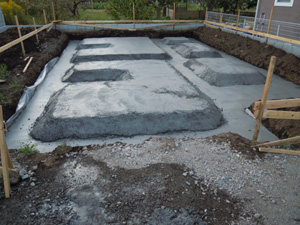

捨てコン状況
基礎底面を平らにし、この上に墨出しを行うことによって、型枠・鉄筋を正確に設置します。
2011-10-28 UP

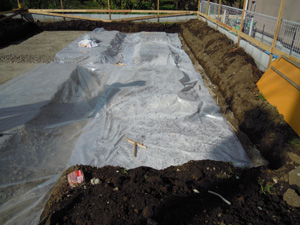

砕石敷、防湿シート
建物内に湿気が上がってこない様にシートを敷きます
2011-10-28 UP

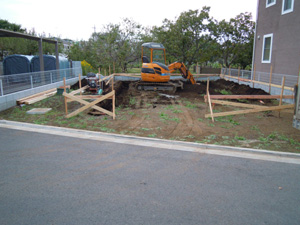

根切状況
基礎を作るために土を掘ります。
2011-10-01 UP

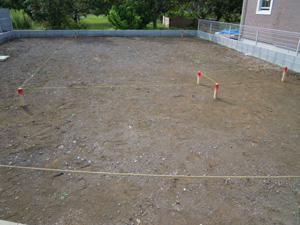

地縄
建物の配置などを確認します。
