現場レポート現在施工中!完成までの工程をご覧下さい
2025-11-04 UP

鉄骨階段取り付け工事
2025-11-04 UP

内部窓枠施工
2025-11-04 UP

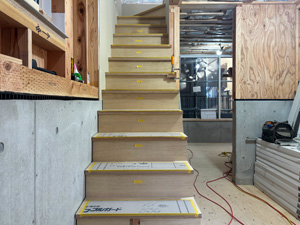

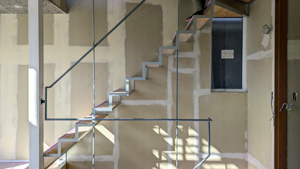

階段取り付け工事
階段ができました。これで、梯子を使わずに2階に上がれるようになります。
2025-11-04 UP

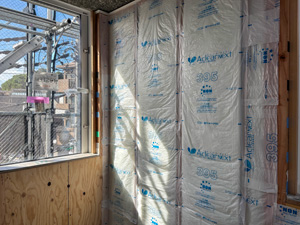

壁断熱工事
2025-10-21 UP

建具枠取付
室内のドアや引戸などの枠を取付ます。
2025-10-21 UP

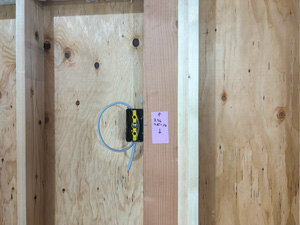

コンセントBOX施工
2025-10-21 UP

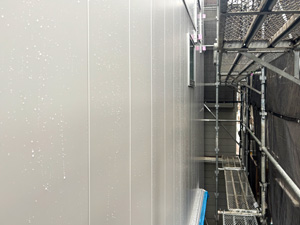

外壁板金施工
2025-10-21 UP

フローリング張り
板割りに応じて取付位置を正確に決めて取り付けています。
2025-10-06 UP

木毛版貼り
2025-10-06 UP

天井石膏ボード張り
天井の下地となります。凹凸のないように注意して施工します。
2025-10-06 UP

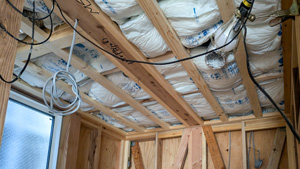

天井断熱工事
2025-10-06 UP

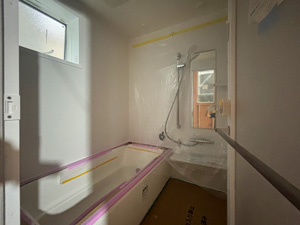

ユニットバス設置
お風呂が完成しました。
2025-09-29 UP

透湿防水シート貼り
透湿防水シートは、水は通さず、湿気(水蒸気)は通す性質をもっています。
2025-09-29 UP

アルミサッシ取付
2025-09-29 UP

1階床下地組・断熱工事
2025-09-29 UP

設備配線・配管工事
2025-09-08 UP

間柱・耐力壁施工
建物を補強していきます。
2025-09-08 UP

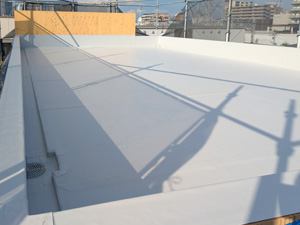

シート防水工事
2025-09-08 UP

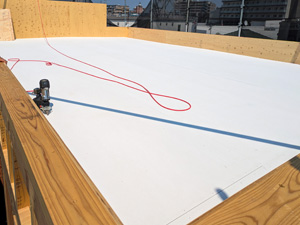

屋根防水下地
2025-09-08 UP

屋根勾配垂木
2025-08-25 UP

鉄骨階段設置
2025-08-25 UP

建方・上棟
柱や梁など、建物を支える部材を一気に組み上げます。屋根の一番高い部分(棟木)を上げ、建物の骨組みの完成です。
2025-08-25 UP

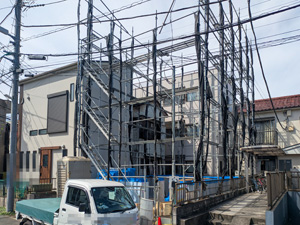

外部足場
2025-08-25 UP

土台敷
土台は、柱から伝わる荷重を基礎に伝える役割を果たす横材です。
2025-08-04 UP

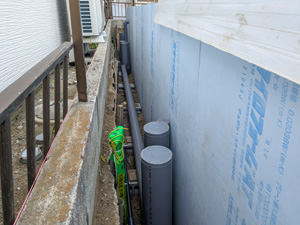

外部配管
2025-08-04 UP

基礎断熱貼り
2025-08-04 UP

型枠脱型
2025-07-22 UP

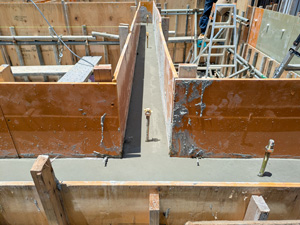

立上り打設
立上りのコンクリートを流し込んだら、養生期間を経て基礎は完成です。
2025-07-22 UP

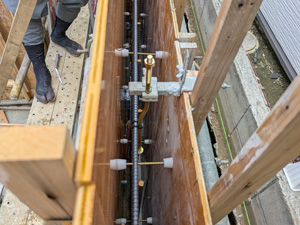

アンカーセット
必要埋め込み長さを確保して正確に配置します。基礎と土台(または柱)を緊結します。
2025-07-22 UP

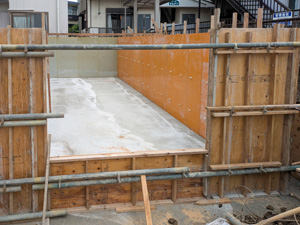

立上り枠設置
基礎の見える部分の型枠を組みます。
2025-07-22 UP

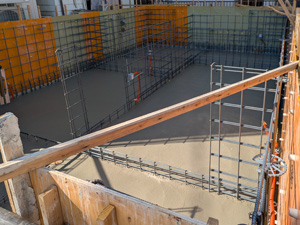

耐圧盤打設
建物の土台となるコンクリートを流し込みます。
2025-07-08 UP

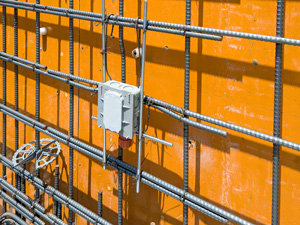

電気先行配管
2025-07-08 UP

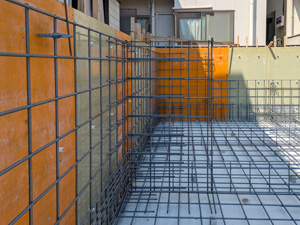

基礎配筋
丈夫な基礎を作るために、定められたピッチで鉄筋を組みます。
2025-07-08 UP

外枠建て込み
2025-06-23 UP

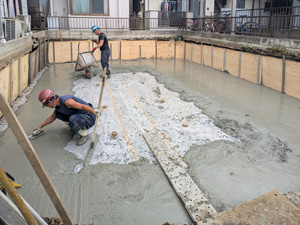

捨てコン打設
基礎底面を平らにし、この上に墨出しを行うことによって、型枠・鉄筋を正確に設置します。
2025-06-23 UP

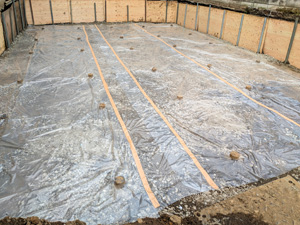

防湿フィルム敷設
建物内に湿気が上がってこない様にフィルムを敷きます。
2025-06-23 UP

砕石地業
砕石を転圧して硬い地盤を作ります。
2025-06-23 UP

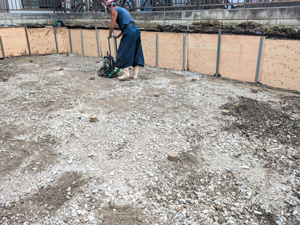

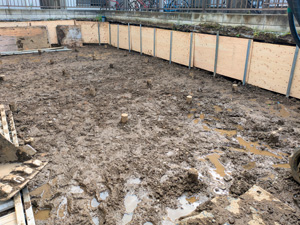

根伐り
基礎を作るために土を掘ります。
2025-06-10 UP

山留
2025-06-10 UP

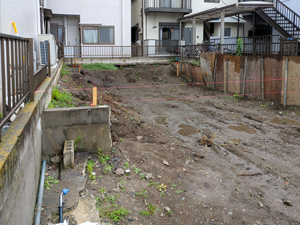

地縄張り
建物の配置などを確認します。
